河北易縣:抽水蓄能電站項目進入主體土建施工與機電安裝施工雙向疊加階段【2】
2024年03月20日16:49 | 來源:人民網-河北頻道

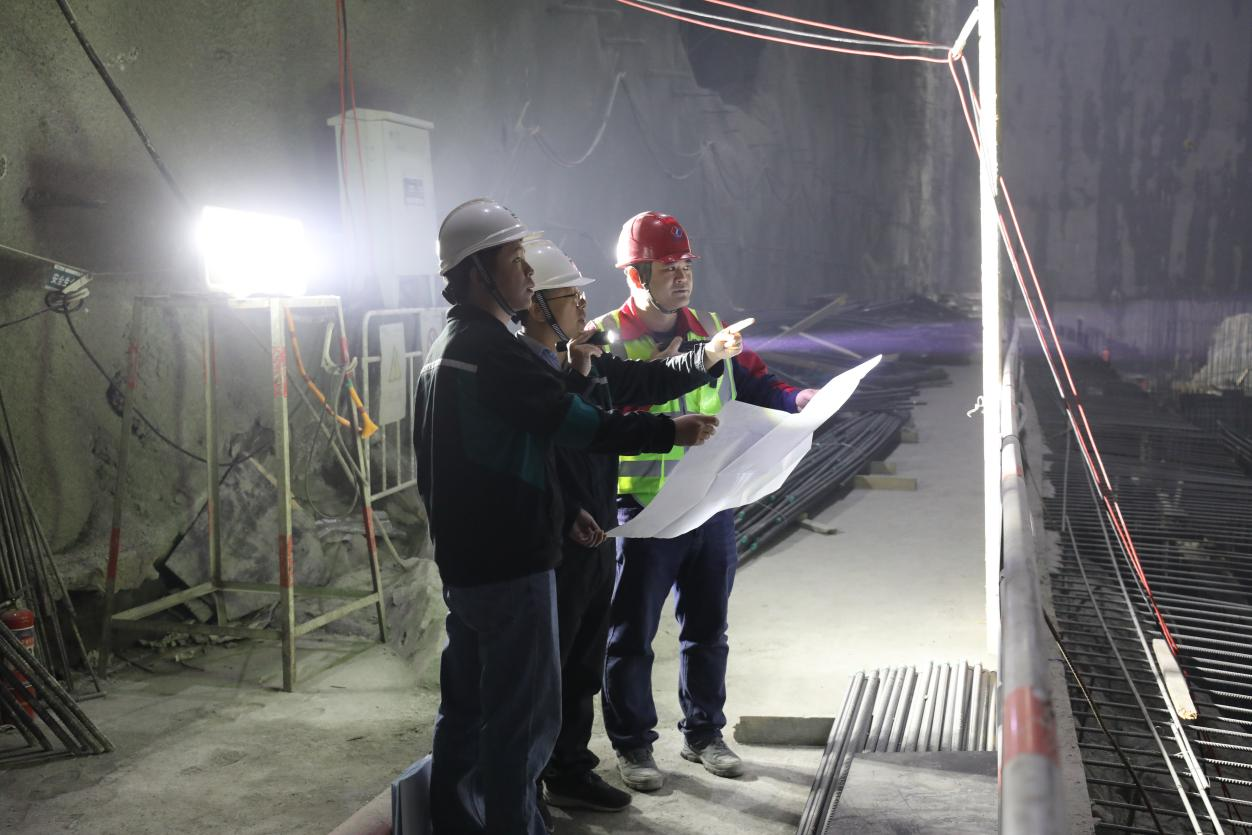

眼下,位於河北省易縣的省重點項目抽水蓄能電站項目進入主體土建施工與機電安裝施工雙向疊加階段。3月19日,在201米深的地下廠房內,施工人員正在按照分工進行機組鋼筋安裝作業。
國網新源河北易縣抽水蓄能有限公司工程部張振偉說,“目前,正在進行1號機模板的制作和安裝和水機的焊接和打壓實驗。下一步進行混凝土澆筑作業。”
據悉,易縣抽水蓄能電站項目總投資80.22億元,由上水庫、下水庫、輸水系統、地下廠房和地面開關站等組成,電站裝機總容量120萬千瓦,將在4台單機容量30萬千瓦可逆式水泵水輪發電機組和輸水系統的連通下,通過抽水和放水實現電能的儲存與消納。目前,上下水庫大壩均已完成封頂,輸水壓力鋼管已安裝81節,地下廠房1號機組段檢修廊道混凝土施工、主變洞母線洞、下水庫進出水口及尾水隧洞混凝土襯砌施工正在有序推進。
國網新源河北易縣抽水蓄能有限公司黨委書記王洪瑜介紹,電站首台機組計劃於2026年3月投產發電,12月4台機組全部投產發電。每年發電量為18.07億千瓦時,與火力發電相比,每年可節約燃煤約9萬噸,減少二氧化碳排放21萬噸。建成投運后,將以500千伏線路接入河北南部電網,承擔起電網調峰、填谷、調頻、調相等多項功能。(李霞光)
(責編:方童、付兆颯)
