河北送變電:堅守高原一線 推進工程高質量建設

2026年09月29日15:32 | 來源:人民網-河北頻道
訂閱已訂閱已收藏收藏小字號

9月29日,海拔4695米的玉樹治多縣風火山腹地,風火山330千伏變電站施工現場機器轟鳴。河北送變電建設團隊扎根雪域高原,抓緊高原一年裡短暫的施工黃金期,攻克凍土施工難題,高質量推進項目建設。

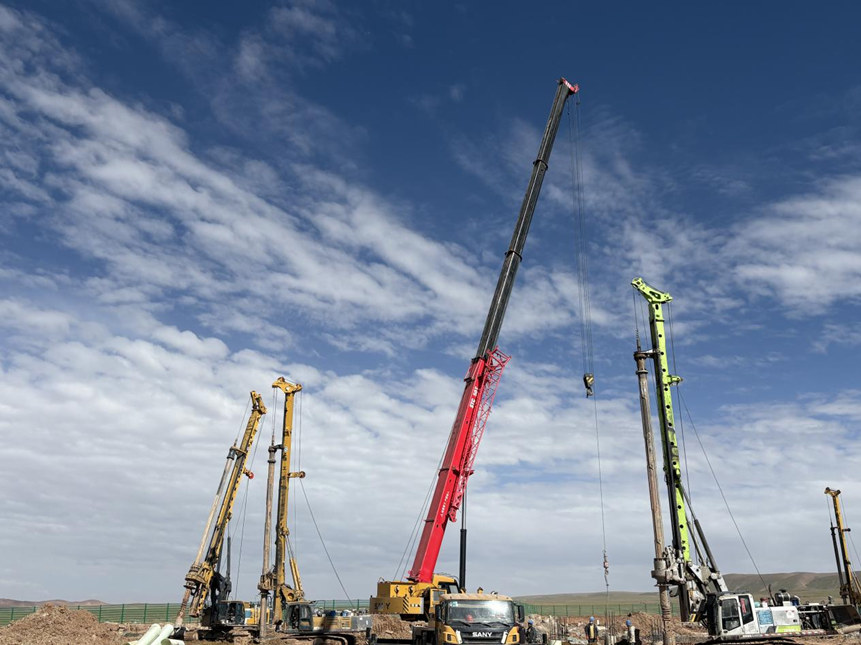

河北送變電公司員工在風火山變電站工程現場進行樁基施工。王彥濤攝

河北送變電公司員工在風火山變電站工程現場進行樁基施工。王彥濤攝

這個變電站是青藏鐵路電氣化配套供電工程。工地地處多年凍土區,土層對溫度十分敏感,施工產生的熱量容易造成凍土融化、地基開裂,是項目最大技術難點。這裡氧氣隻有平原一半,晝夜溫差大、風雪多,一年能施工的時間很短。

9月下旬,正是地基施工和混凝土養護的關鍵階段。項目部堅持質量優先,把凍土地基養護當成核心工作。開工前,管理人員對照圖紙和工藝要求給工人做專項技術交底,講清樁基、低溫混凝土澆筑要點,明確施工標准和風險點,現場答疑,保証所有人掌握操作要求再開工,從源頭減少施工問題。

凍土上澆筑混凝土和普通工程不一樣:既要保証混凝土強度達標,又要控制水泥發熱,避免熱量破壞原有凍土。施工團隊提前制定凍土專項方案,採用玻璃鋼護筒隔離、調配低溫混凝土、多層保溫棉被覆蓋、24小時不間斷測溫等辦法。澆筑完工后專人輪班值守,實時監測地基和凍土溫度,隨時調整保溫措施,靠全過程精細管控守住工程質量。

在抓好質量的同時,項目部嚴格落實安全管理。針對高原缺氧、基坑和大型機械作業等風險,配齊供氧、防寒、急救物資,持續監測人員身體狀況,守住高原施工安全底線。

高原環境艱苦,建設者頂著高寒缺氧、物資運輸困難等壓力,合理調配人員設備,倒排工期、分組施工:白天做地基澆筑,夜間持續保溫養護、安全巡檢,施工和養護同步推進。

目前樁基、混凝土澆筑等關鍵工序都按計劃高質量推進。接下來,河北送變電團隊會繼續嚴守安全質量,優化凍土施工和養護工藝,穩步開展土建、電氣安裝工作,把風火山330千伏變電站建成高原電網精品工程。(楊紹晗)

(責編:楊文娟、付兆颯)
